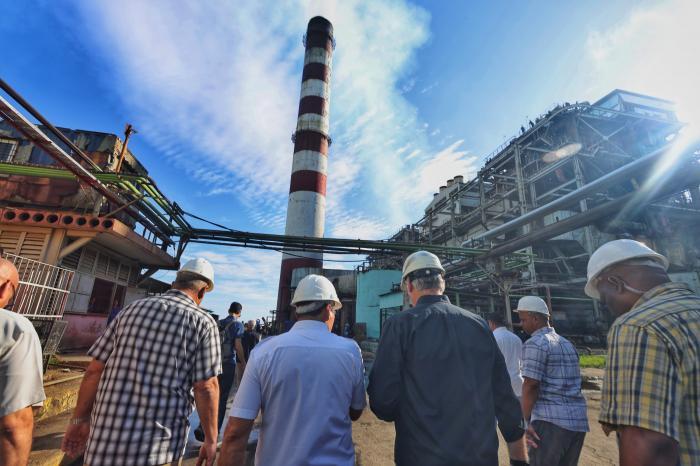

MATANZAS. – „Vieles von dem, was das Land erreicht, hat mit dem zu tun, was hier in Guiteras erreicht wird“, sagte Miguel Díaz-Canel Bermúdez, Erster Sekretär des Zentralkomitees der Kommunistischen Partei und Präsident der Republik, letzten Samstag in einem Gespräch mit einem Vertreter der Arbeiterschaft des symbolträchtigen Thermokraftwerks Antonio Guiteras.
Der Besuch war Teil einer am vergangenen Freitag begonnenen Rundreise, im Rahmen derer der Präsident alle Thermokraftwerke des Landes besuchen wird, um gemeinsam mit den Arbeitern und Leitung den Fortschritt des Programms zur Wiederherstellung der Stromerzeugungskapazität im Nationalen Elektrizitätssystem (SEN) zu bewerten.
Angesichts der Dringlichkeit des für Dezember geplanten Beginns der Kapitalerhaltung in Guiteras betonte der Präsident , wie wichtig es sei, dass diese Maßnahme gut vorbereitet ist, um qualitativ hochwertig durchgeführt werden zu können. In diesem Zusammenhang betonte er die Notwendigkeit, im Land daran zu arbeiten, vor der Stilllegung von Guiteras so viel Erzeugungskapazität wie möglich wiederherzustellen, um die Auswirkungen des Ausfalls dieses wichtigen Kraftwerks zu verringern.
Laut Rubén Campos Olmo, Generaldirektor des thermoelektrischen Kraftwerks, sollten derartige Eingriffe gemäß den technischen Standards alle sieben bis acht Jahre durchgeführt werden, da sie für grundlegende Anlagen wie Kessel, Turbinen, Generatoren und Transformatoren von entscheidender Bedeutung sind. Die für Ende 2025 geplante Maßnahme sei die erste seit 15 Jahren, so der Generaldirektor.

Vor der Durchführung wurden die Hauptaufgaben organisiert, um die Stromerzeugung mit größtmöglicher Verfügbarkeit, Zuverlässigkeit und Effizienz aufrechtzuerhalten, bis die kapitale Reparatur beginnt.
Campos Olmo führte aus, dass zwei Varianten konzipiert wurden. Die erste sieht Eingriffe zumindest an grundlegenden Anlagen vor, um die Zuverlässigkeit zu erhöhen; die zweite, weitreichendere Variante ist für die geplante Stilllegung von 180 Tagen vorgesehen.
Das Projekt umfasst unter anderem teilweise oder größere Schornsteinreparaturen, den Austausch von Kondensatorrohren, umfassende Wartungsarbeiten an regenerativen Lufterhitzern und die Reparatur von Hochdruckerhitzern.
La Guiteras, der größte Block des Landes und daher für den Betrieb des nationalen Stromnetzes SEN von entscheidender Bedeutung, erzeugt derzeit 226 MW. Dies liegt an einem Ausfall einer seiner wesentlichen Komponenten, wodurch die maximale Kapazität von 250 MW unterschritten wird.
Die Einschränkung, so erklärte der Generaldirektor gegenüber Präsident Díaz-Canel, sei auf ein Problem im Hochtemperatur-Nacherhitzer zurückzuführen, der aus einer Reihe von Rohren besteht, die im Laufe der Jahre an Dicke verloren haben. Dieser Ausfall, so betonte er, erzwinge die Umleitung eines Teils des Dampfes, der zur Turbine geleitet werden sollte, was zu einer Reduzierung der Betriebslast führt.
Angesichts dieses Szenarios, das durch die wirtschaftlichen Schwierigkeiten Kubas noch verschärft wird, betonte Campos Olmo die Widerstandsfähigkeit der Gruppe von etwas mehr als 400 Arbeitern vor Ort, die weiterhin kämpfen und sich für die Bevölkerung einsetzen. Er hob außerdem die Entwicklung einer starken ANIR-Bewegung hervor, in deren Rahmen „wir die Problemdatenbank des Kraftwerks ständig aktualisieren“, sowie die Stärkung der Zusammenarbeit mit der Universität Matanzas, nicht nur im Hinblick auf die Ausbildung der Studenten, sondern auch im Hinblick auf eine bessere Ausbildung der Arbeiter des thermoelektrischen Kraftwerks.
Der Präsident verwies auch auf die Maßnahmen, die im Zentrum im Rahmen des Regierungsprogramms zur Wiederherstellung des Nationalen Elektrizitätssystems (SEN) umgesetzt werden. Diese betreffen unter anderem Gehaltserhöhungen, Lebensmittel- und Hygieneartikel sowie spezialisierte medizinische Versorgung.
„Es ist sehr anregend, dieses symbolträchtige thermoelektrische Kraftwerk von Antonio Guiteras zu besuchen und das Engagement und die Verantwortung seiner Belegschaft zu würdigen, die Erzeugungskapazität des Kraftwerks wiederherzustellen und zur notwendigen und dringenden Stabilisierung des Nationalen Elektrizitätssystems beizutragen. Wir sind voll und ganz davon überzeugt, dass sie die gesetzten Ziele erreichen werden“, schrieb der Präsident in das Gästebuch des 1988 gegründeten Kraftwerks.
DAS GRÖßTE HINDERNIS
Gegenüber der Presse wies der Generaldirektor des thermoelektrischen Kraftwerks ausdrücklich auf die Wirtschafts-, Handels- und Finanzblockade der US-Regierung als den Faktor hin, der den Betrieb des Unternehmens am stärksten beeinträchtigt. Er bezeichnete es als die Industrie Kubas, die davon am stärksten betroffen sei.
In diesem Zusammenhang erinnerte er daran, wie ab 2015, als die US-amerikanische General Electric Company das französische Unternehmen Alstom – das ursprüngliche Unternehmen, das das Guiteras-Kraftwerk entworfen und gebaut hatte – kaufte, und damit der Zugang zu einem französischen Kredit, über den alle Lieferungen und Ersatzteile abgewickelt wurden, verloren ging. Seitdem sei der Prozess äußerst schwierig geworden.
Unter anderem erwähnte er die Probleme, in Europa, selbst in Paris, Banken zu finden, die bereit sind, mit Kuba zusammenzuarbeiten, da das Risiko von Geldstrafen in Millionenhöhe besteht.
Er erwähnte auch die Einbehaltung von Ausrüstung, wie sie bei zwei Pumpen in Jamaika geschah, weil der Hersteller gezwungen war, ein in den USA hergestelltes Teil vor dem Versand nach Kuba zu entfernen, was erhebliche Kosten und Verzögerungen verursachte.
Er erläuterte außerdem, dass ein bereits bezahlter und hergestellter Frequenzumrichter im Wert von einer Million Dollar zurückgehalten und nicht geliefert wurde und daher eine Rückerstattung erforderlich sei. Er fügte hinzu, dass die Lieferung von Spezialventilen aus den USA, die für den Betrieb des Systems und die Einhaltung der Wartungspläne von entscheidender Bedeutung sind, seit Mai wiederholt verschoben wurde.
