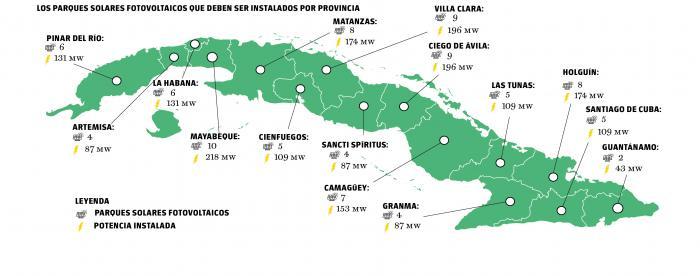

In diesem Jahr sollen in Kuba von den 92, die das Megaprojekt mit einer Leistung von 2.012 MW vorsieht und die sich in verschiedenen Phasen des Baus und der Montage befinden. die ersten 55 Photovoltaik-Solarparks mit einer Leistung von 21,8 Megawatt (MW) gebaut werden.
Wenn sie mit dem Nationalen Elektrizitätssystem (SEN) synchronisiert sind, werden sie etwa 1 200 MW liefern, die aus dieser erneuerbaren Energiequelle erzeugt werden.
Diese Projekte verfügen auch über ein 50-MW-Batteriespeichersystem in vier Anlagen, die sich in Bayamo, Granma, an der Technologischen Universität José Antonio Echeverría in Havanna (Cujae), in Cotorro, Havanna, und in Cueto, Holguín, befinden.
IN DEN AUSSENBEZIRKEN VON HAVANNA
Eine dieser 55 Anlagen ist der Photovoltaik-Solarpark der Krankenpflegeschule in der Gemeinde Cotorro in Havanna, der ab dem 21. Februar seinen Beitrag zum nationalen Stromnetz (SEN) leisten wird, nachdem das elektrische Gerüst am 31. dieses Monats gemäß den im Ausführungsplan angegebenen Daten fertiggestellt wurde, kündigte Frank Abel Mulet García, Leiter der Bauarbeiten, an.

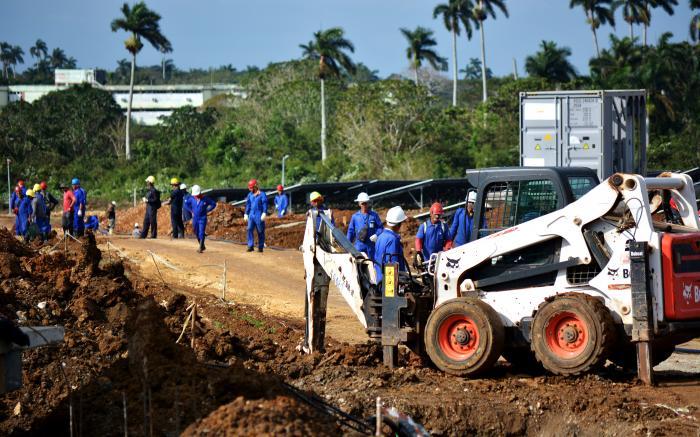

Die Arbeiten begannen im März 2024 mit der Einrichtung der Diensträume für die Arbeiter, und zwischen Juni und Juli begannen sie mit dem Rammen der Pfähle, nachdem 16.380 Pfähle eingetroffen waren. Im August wurde dann mit der Installation von 1 638 Tischen, die die Solarzellen oder Module tragen, angefangen, sagte er.

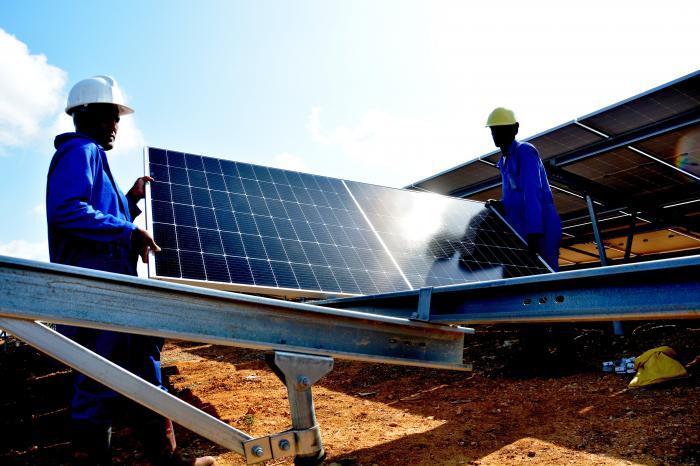

Als die 500 und 600 Tische fertig waren, ging man dazu über, die Paneele, insgesamt 42 588 sind zu montieren, die eine bei maximaler Erzeuguzng eine Spitzenleistung von 560 Watt erbringen können, je nach Intensität der empfangenen Lichtstrahlen.
Der Park verfügt über sieben Wechselrichter und der dritte ist bereits verkabelt. Ihre Aufgabe ist es, Gleichstrom in Wechselstrom umzuwandeln, um sie mit dem nationalen Stromnetz SEN zu synchronisieren.
Jeder von ihnen umfasst 234 Tische, die gleiche Anzahl von Strings, 6.084 Module und 14 Konzentratorboxen, die bereits installiert sind, sagte Mulet García.
Vor einigen Tagen wurde das 34,5 Kilovolt (kV)-Kabel gezogen, um die Leistung des Parks mit dem SEN zu verbinden und eine Schleife mit den sieben Wechselrichtern zu bilden.
DIE ARBEIT ALLER
Der Bauleiter wies darauf hin, dass im Park der Krankenpflegeschule jeden Tag zwischen 220 und 260 Arbeiter tätig sind. Der Bau von fünf Wachhäuschen - vier für die Videoüberwachung und eines am Eingang - sowie der primären und sekundären Container, der Straßenkreuzungen und der Wechselrichterbasis wurde vom Blas Roca-Kontingent ausgeführt.
Das Unternehmen Geysel hat die Aufgabe, die 34,5-kV-Schleife in der Endphase zu schließen, um mit dem Anschluss der gesamten Verkabelung an den Primärcontainer oder Zellenraum, den Sekundär- oder Kontrollraum und die Wechselrichter fortzufahren, sagte Mulet García.

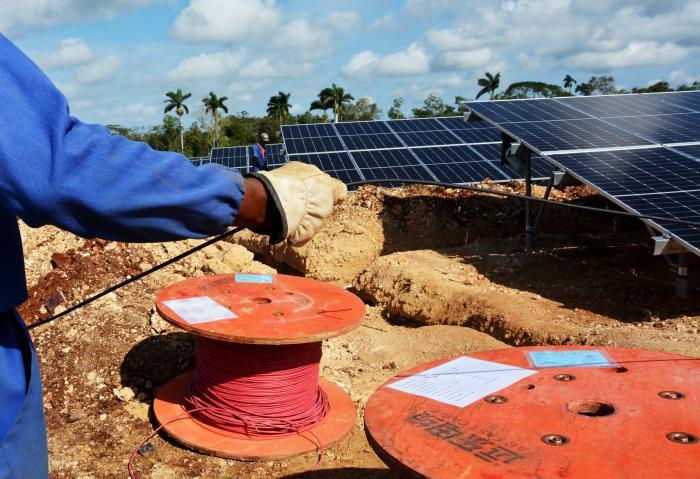

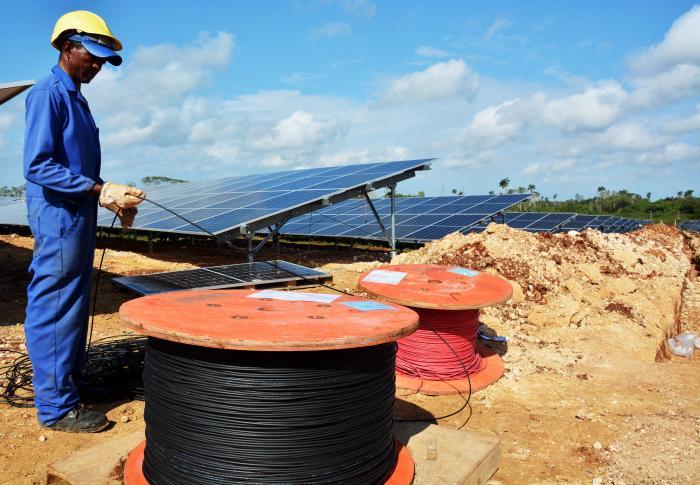

Luis Salazar Fernández, Leiter einer sechsköpfigen Brigade von Geysel, wies darauf hin, dass seine Aufgabe darin besteht, den Gleichstrom von der Konzentratorplatte zu den Tischen zu leiten, den Weg vom Wechselrichter zu den Konzentratorboxen durch den Graben zu führen und die Verbindungen zwischen den Tischen herzustellen.

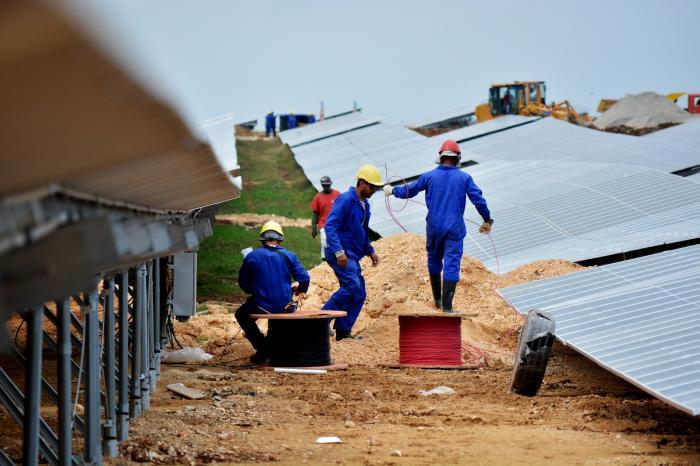

Darüber hinaus gebe es eine weitere Brigade für Mittelspannung, die aus acht Kollegen bestehe und die Aufgabe habe, die Verbindungen zwischen den Wechselrichtern und den Zellen- und Kontrollräumen zu vervollständigen.
Salazar Fernández hat Erfahrung mit der Montage von 1,5-Megawatt (MW)-Photovoltaikanlagen, aber, wie er zugab, ist diese Anlage viel komplexer.
Die Mitarbeiter von des Hydraulikunternehmens arbeiten an einem Brunnen zur Wasserversorgung des Standorts, während das Elektrounternehmen die Verbindungsleitung zum SEN entwickelt. In der Zwischenzeit installiert das Unternehmen für Automatisierung, Telekommunikation und Informationstechnologie (ATI) das Videoüberwachungssystem, das Einbruchserkennungssystem und das Scada-System, um alle Aktivitäten zu überwachen, so der Bauleiter.
Wie Mulet García erläuterte, sieht der Zeitplan 206 Tage für die Ausführung vor und ist mit 16 Terminen knapp 170 Tage im Rückstand. Der Plan für den physischen Fortschritt - sollte bis Donnerstag, den 16. Januar 81,84 % betragen-, war aber erst zu 74,72 % abgeschlossen.
Die Verzögerung sei auf die heftigen Regenfälle im Juni und die Zeit zwischen Ankunft und Abfahrt der Container zurückzuführen, sagte er.
Wenn der Park in Betrieb geht, werden 30 Mitarbeiter - darunter ein Parkmanager und zwei Gruppenleiter - in vier Schichten arbeiten, mit einem Arbeitstag und drei Ruhetagen. Tagsüber werden sie sich um die Erzeugung kümmern und nachts werden sie die Rolle von Aufsehern übernehmen.

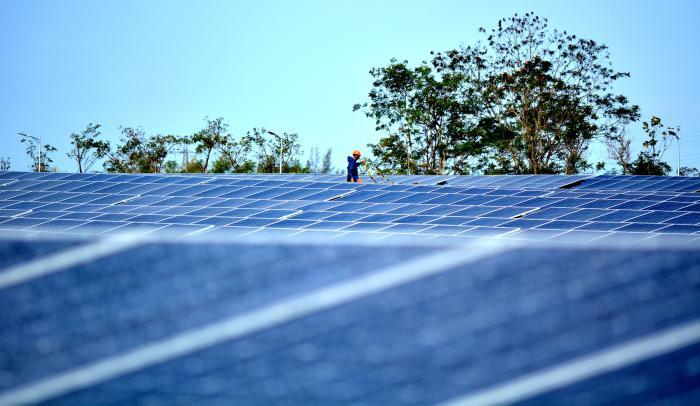

Die Wartung ist sehr einfach: Sie umfasst nur die natürliche Reinigung oder die Reinigung mit einem Scheuersauger, die Maßnahmen, die als Reaktion auf die von der Wärmebildkamera gelieferten Daten ergriffen werden, und die Überprüfung aller Elemente. Derzeit gewähren die Hersteller mehr als zehn Jahre Garantie auf die Wechselrichter und mehr als 20 Jahre auf die Paneele, so der Bauleiter.
Der Park wird mehr als 37 Gigawattstunden pro Jahr liefern und mehr als 8.140 Tonnen Brennstoff einsparen. In der Mittagsspitze werden diese Parks dazu beitragen, die Nachfrage zu decken und Stromausfälle zu vermeiden, schloss er.
